ถมที่ดินสร้างบ้าน หทัยราษฏร์ 39 กรุงเทพฯ

การสร้างบ้านบ้านเริ่มต้นที่รากฐานที่มั่นคง และขั้นตอนแรกที่สำคัญก็คือ การถมที่ดิน บทความนี้คือคู่มือสำหรับเจ้าของที่ดิน ขนาด 100 ตารางวา ที่ต้องการถมดินสูง 1 เมตร พร้อมไขทุกข้อสงสัยที่คุณต้องรู้ก่อนเริ่มลงมือ

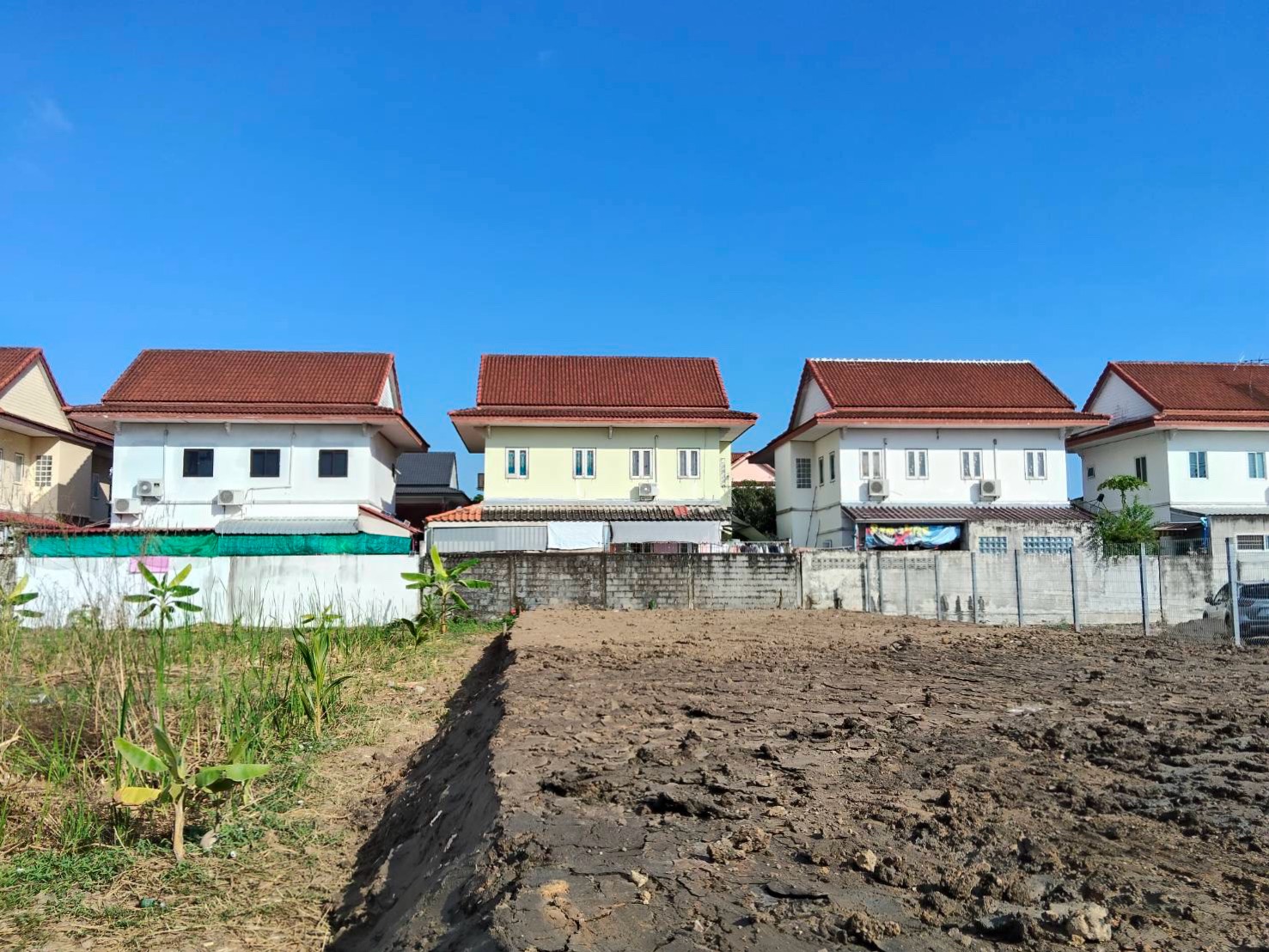

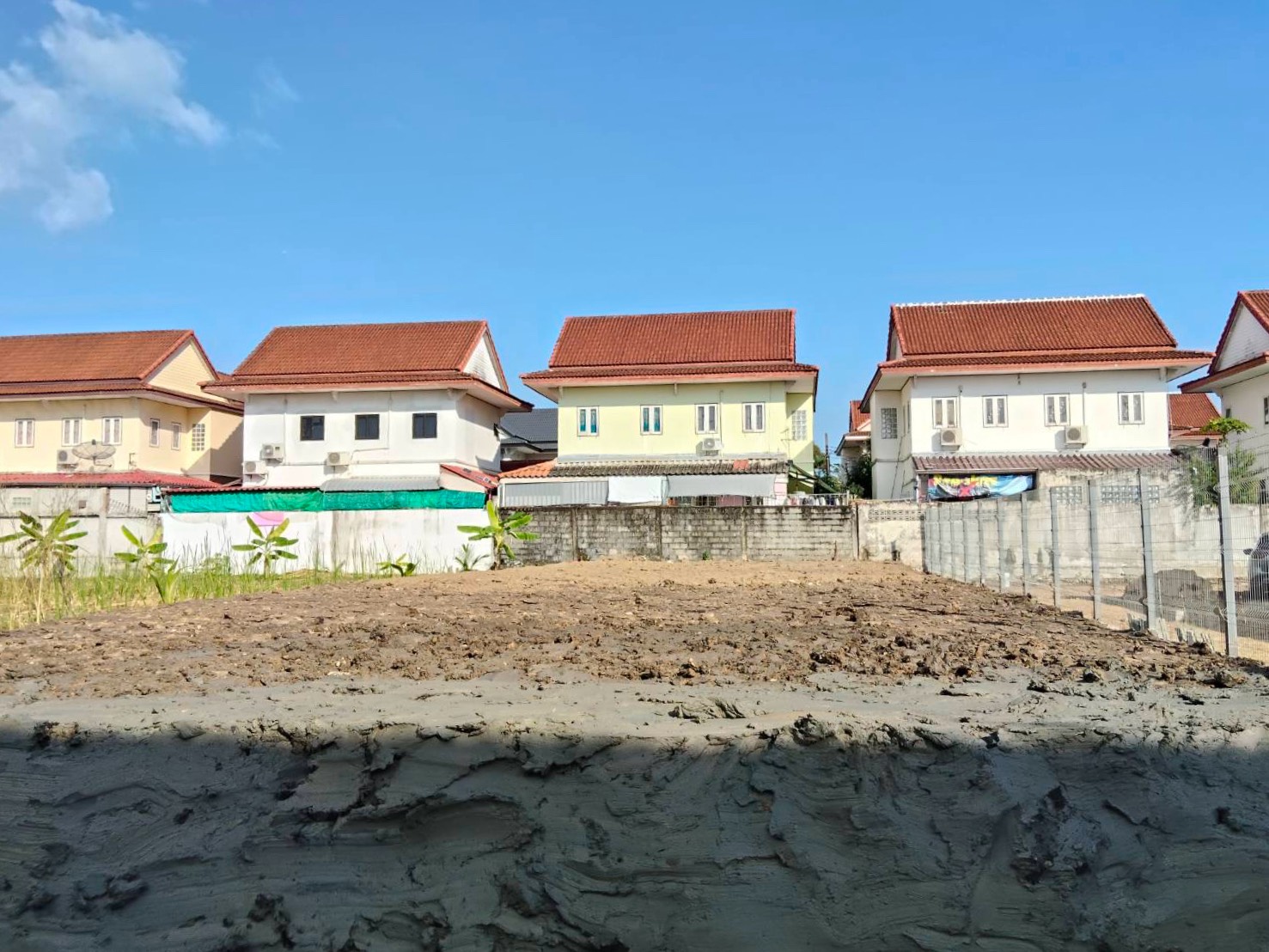

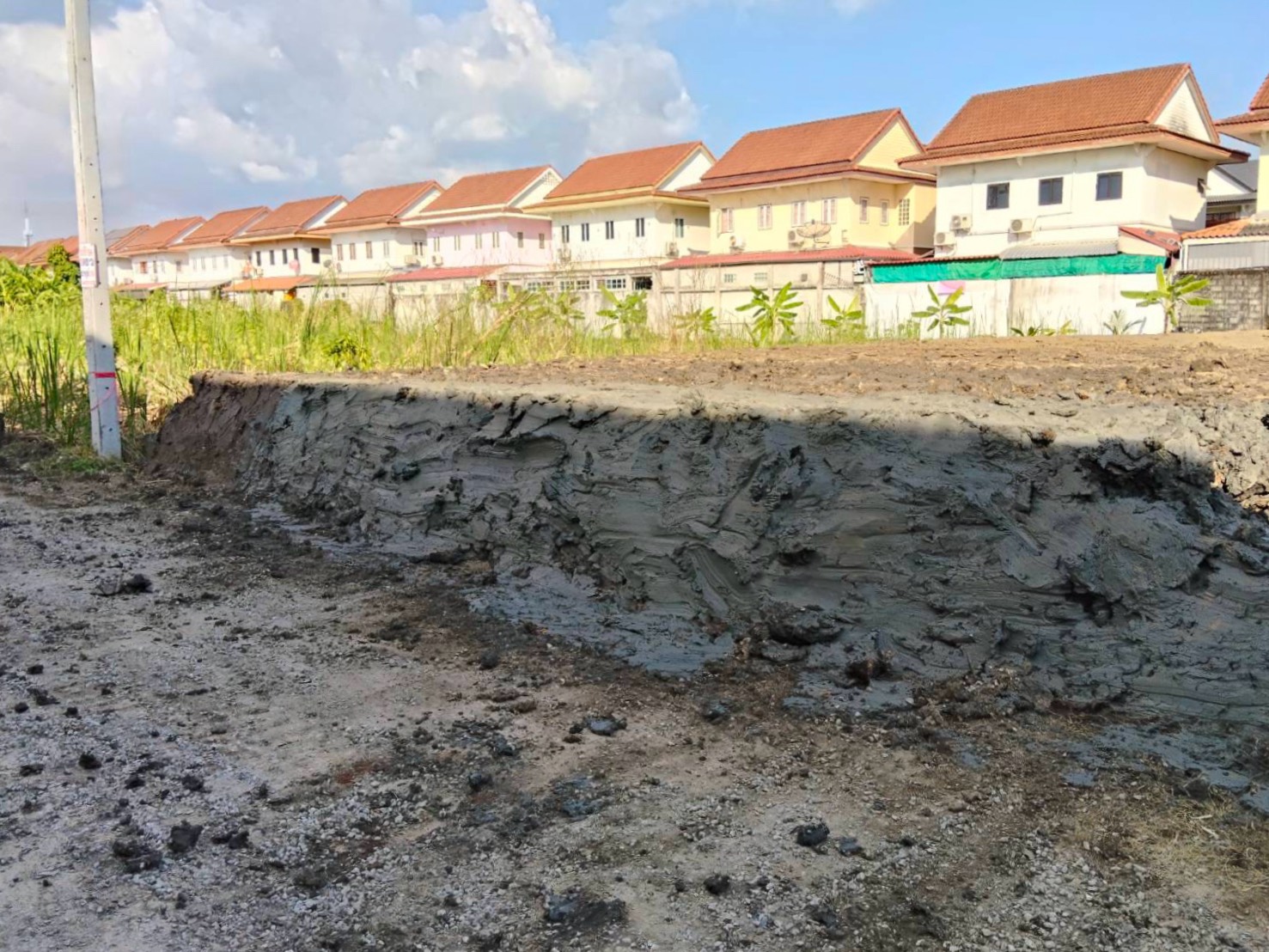

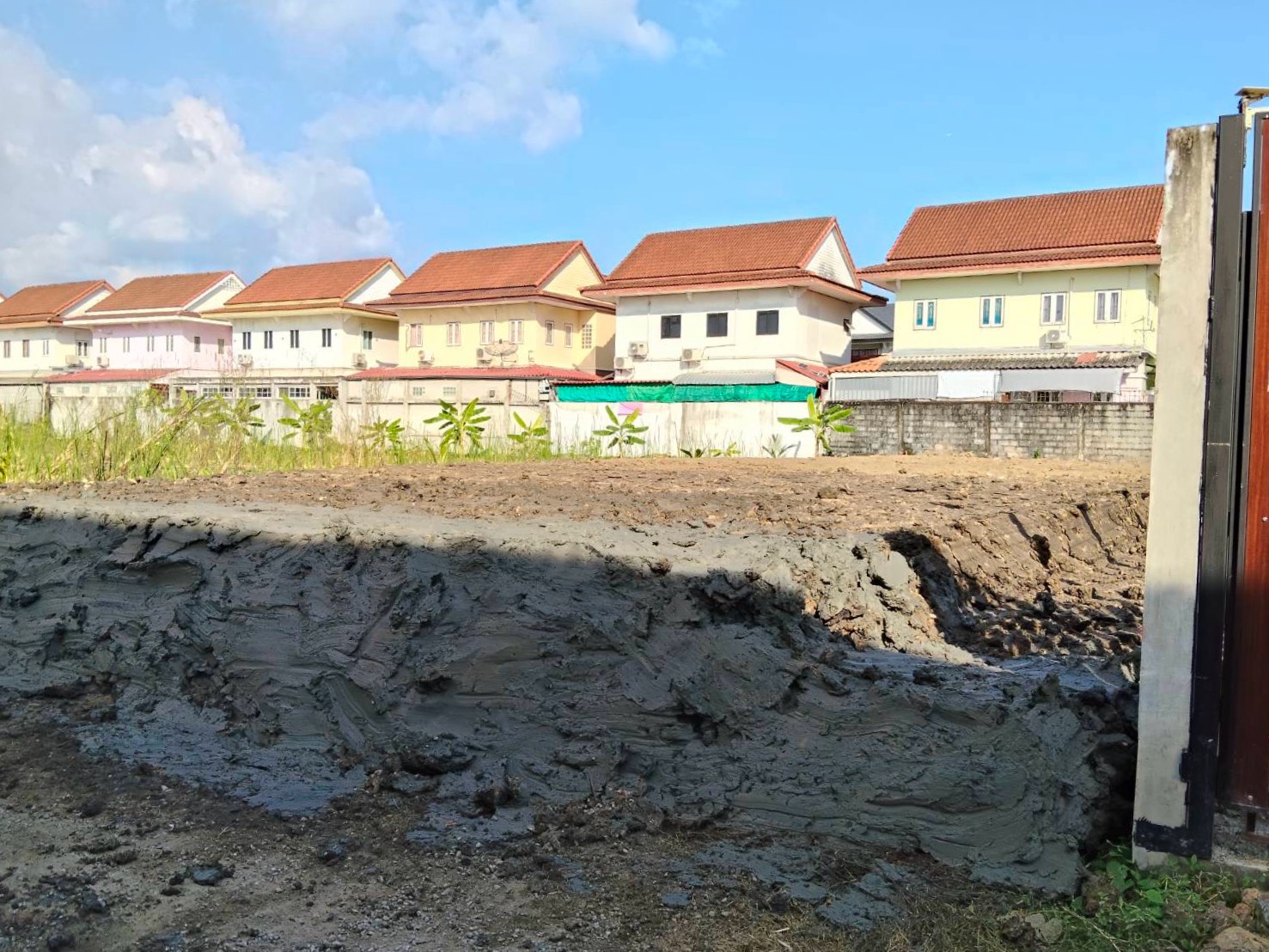

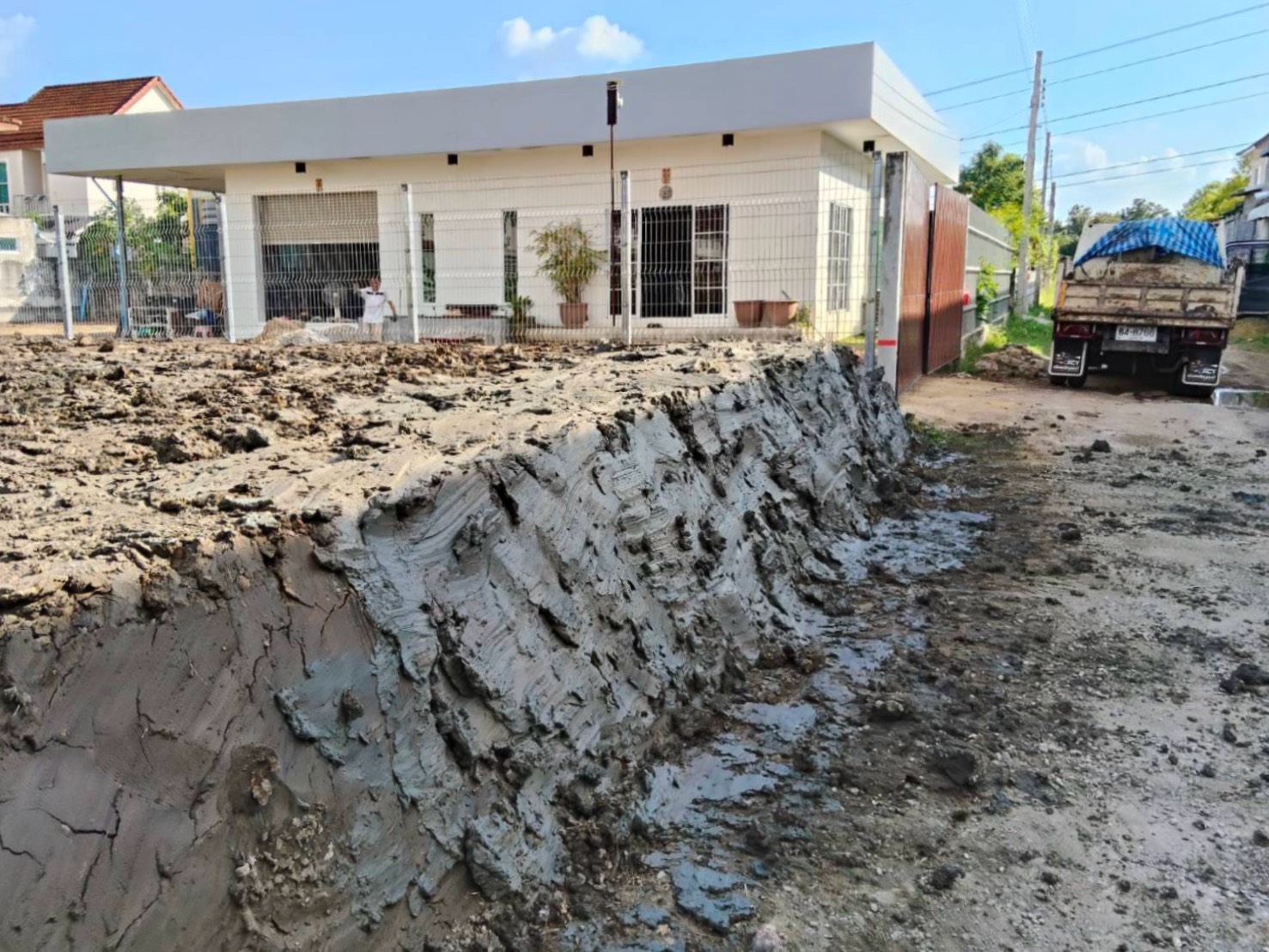

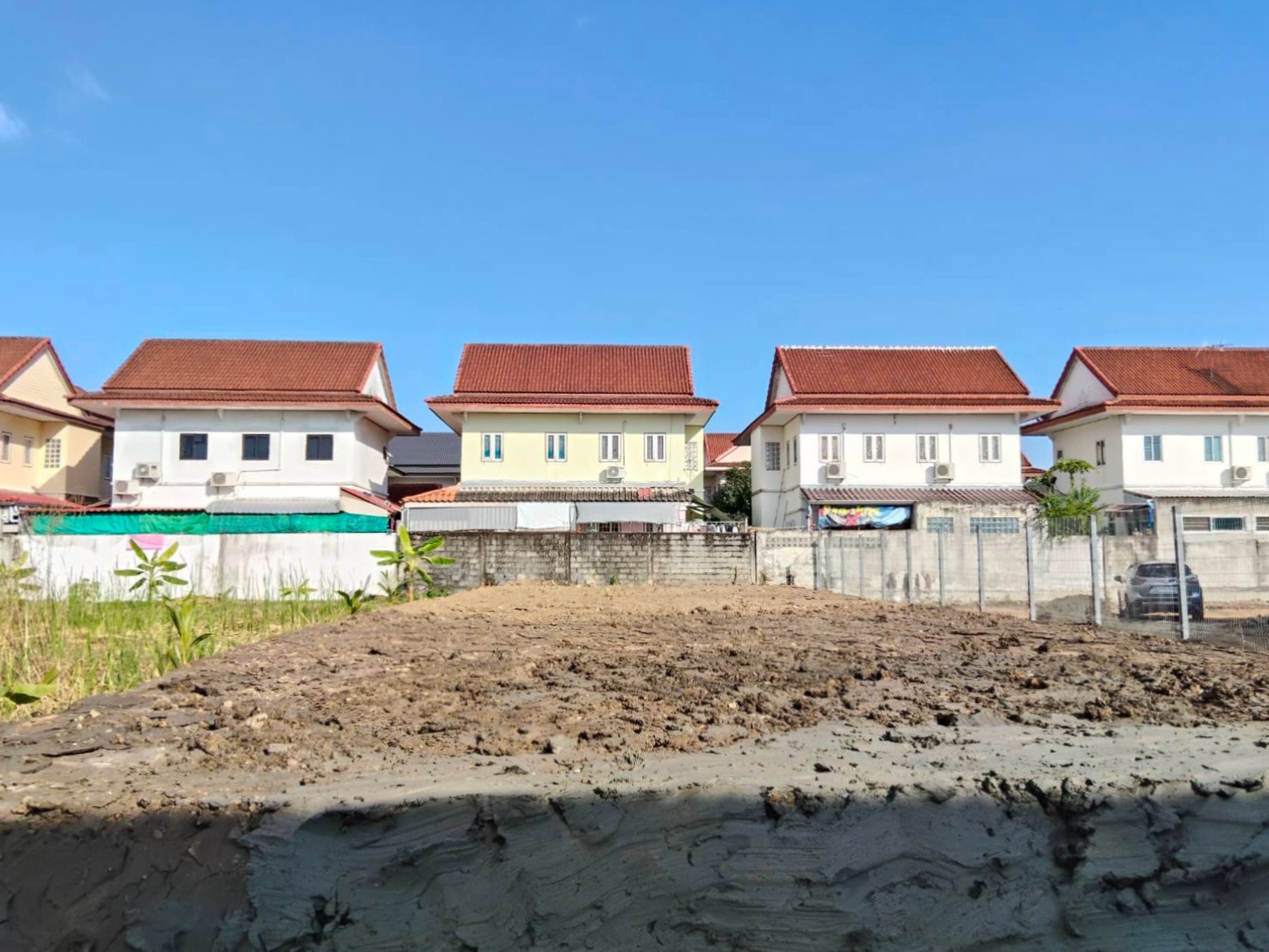

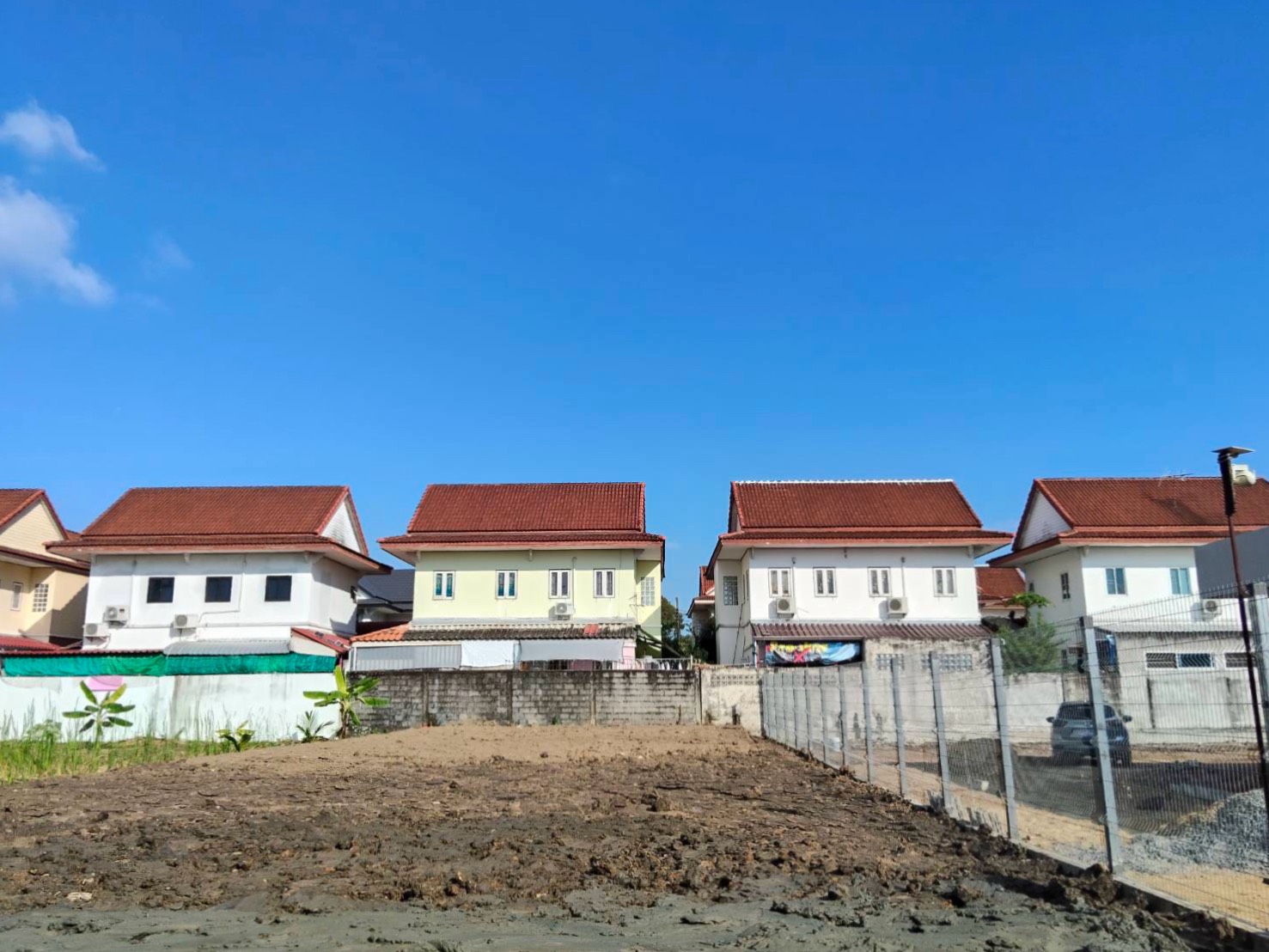

แปลงนี้ เป็นงานหกล้อ ถนนทางเข้า ลองรับได้ แต่ รถบรรทุกขนดิน ขนาดหกล้อ

สำหรับที่ดินขนาด 100 ตารางวา การถมดินสูง 1 เมตร ต้องคำนวณปริมาณดินที่ต้องใช้เป็นหน่วยลูกบาศก์เมตร (คิว) ดังนี้ :

  • พื้นที่ : 100 ตารางวา = 100 X 4 = 400 ตารางเมตร
  • ปริมาณดินเบื้องต้น : 400 ตารางเมตร X 1 เมตร = 400 ลูกบาศก์เมตร (คิว)

เคล็ดลับที่สำคัญ : ต้องเผื่อค่าดินสำหรับ “การบดอัด” (Compaction) และการทรุดตัวของดินเดิมอีกประมาณ 20-30%

ปริมาณดินที่ควรสั่งโดยประมาณ : 400 X 1.25 (เผื่อ 25%) = 500 คิว

ราคาถมดินในพื้นที่และทำเลใกล้เคียงจะขึ้นอยู่กับชนิดของดิน (เช่น ดินถมทั่วไป, ดินลูกรัง, ดินซีแลค), ระยะทางขนส่ง และค่บดอัด แต่โดยทั่วไปสำหรับปริมาณ 400 – 500 คิว ในการถมสูง 1 เมตร ราคาประเมินจะอยู่ในช่วง :

  • ราคาประมาณ : 120,000 – 160,000 บาท (โดยคิดจากราคาดินประมาณ 280 – 350 บาท/คิว รวมค่าปรับหน้าดินและบดอัดเบื้องต้น)

ข้อแนะนำ : ควรขอใบเสนอราคาจากผู้รับเหมาหลายเจ้า และสอบถามให้ชัดเจนว่าราคานี้ รวมค่าบดอัด และการปรับหน้าดินหรือไม่

การถมดินสูง 1 เมตร ถือเป็นระดับที่ค่อนข้างสูงและเหมาะสำหรับ พื้นที่ที่เคยมีประวัติน้ำท่วม หรือที่ดินเดิมอยู่ต่ำกว่าถนนสาธารณะมาก

  • ระดับน้ำท่วมสูงในอดีต : ถมให้สูงกว่าระดับน้ำที่เคยท่วมถึงอย่างน้อย 30-50 เซนติเมตร เพื่อความปลอดภัย
  • ระดับถนนหน้าบ้านและท่อระบายน้ำ : ควรถมให้สูงกว่าถนนหน้าบ้านประมาณ 50-80 เซนติเมตร เพื่อให้น้ำระบายออกจากที่ดินได้ดี
  • การเผื่อการยุบตัว : ดินที่ถมใหม่จะมีการยุบตัว (Settlement) ตามธรรมชาติ หากถมสูง 1 เมตร อาจจะยุบตัวลงไป 5-10 เซนติเมตร หรือมากกว่า ดังนั้น การถมที่ 1 เมตร จะช่วยให้ระดับดินคงที่ในระยะยาว

ข้อควรระวัง : หากถมสูงเกินไป (เกิน 2 เมตร หรือสูงกว่าเพื่อนบ้านมาก) ต้องปรึกษาวิศวกร เพื่อพิจารณาการทำกำแพงกันดิน (Retaining Wall) เพื่อป้องกันดินไหลไปยังพื้นที่ข้างเคียง และต้องปฏิบัติตาม พ.ร.บ. การขุดดินและถมดิน พ.ศ. 2543

นี่คือคำถามที่เจ้าของบ้านส่วนใหญ่ใจร้อนอยากรู้ การรีบสร้างบ้านบนที่ดินที่ถมใหม่โดยไม่รอให้ดิน “เซ็ตตัว” อาจนำไปสู่ปัญหาดินทรุดและรอยร้าวที่ตัวบ้านในระยะเวลาอันสั้น

  • วิธีที่ปลอดภัยที่สุด : ควรรออย่างน้อย 6 เดือน หากถมด้วยดินลูกรังและมีการบดอัดที่ดี
  • หากมีเวลาน้อย : ให้ปรึกษาวิศวกรเพื่อใช้เทคนิคการบดอัดพิเศษ และอาจต้องมีการตอกเสาเข็มที่ลึกพอ สมควรเพื่อรับน้ำหนักโครงสร้างบ้านและลดผลกระทบจากการทรุดตัวของดินรอบบ้าน

ความเสี่ยงที่ไม่ควรมองข้าม : หากรีบสร้างเกินไป แม้ตัวบ้านจะตั้งอยู่บนเสาเข็ม แต่ดินรอบบ้านที่ทรุดตัวจะดึงท่อน้ำทิ้ง ท่อประปา และพื้นรอบบ้าน ทำให้เกิดความเสียหายในที่สุด

  1. ประเมินและตัดสินใจความสูง : ยืนยันว่าการถมสูง 1 เมตร เหมาะสมกับระดับน้ำท่วมในหทัยราษฎร์ 39 กรุงเทพฯ แล้ว
  2. เลือกชนิดดินและผู้รับเหมา : เลือกใช้ดินลูกรัง หรือ ดินดาน เนื่องจากมีการเซ็ตตัวเร็วและบดอัดได้แน่นกว่าดินดำ เจรจาเรื่องราคาให้ชัดเจนว่า รวมค่าบดอัด หรือไม่
  3. วางแผนการรอ : วางแผนการก่อสร้างโดยเผื่อระยะเวลาให้ดินเซ็ตตัวอย่างน้อย 3-6 เดือนหลังจากการบดอัดแล้วเสร็จ
  4. ป้องกันดินไหล : พิจารณาทำรั้ว หรือ กำแพงกันดิน แบบชั่วคราว/ถาวร เพื่อป้องกันปัญหาดินไหลไปยังที่ดินเพื่อนบ้าน

การลงทุนในขั้นตอน “ถมที่ดิน” อย่างถูกวิธี คือการลงทุนเพื่อความมั่นคงและอายุยืนยาวของบ้านของคุณ

-+*

ระยะเวลา ในการดำเนิน ด้วยงาน ขนาด 100 วา ถมสูง 1 เมตร งานหกล้อ เราใช้เวลาทำ เวลา 4-5 วัน

คำค้น : ใกล้ฉัน, ถมดินสร้างบ้าน
